Contrato NEC 4 ECC: Diferencias entre opciones A, B, C y D

Compartir por:

Introducción

Índice
  1. Introducción
  2. Punto de partida: lo que todas las opciones tienen en común
  3. Conceptos fundamentales: Defined Cost, Fee y Schedule of Cost Components
  4. La lógica del sistema: dos ejes de clasificación
  5. Opción A: Contrato de precio fijo con Relación de Actividades
  6. Opción B: Contrato de precio fijo con Cuadro de Medición
  7. Opción C: Contrato de precio objetivo con Relación de Actividades
  8. Opción D: Contrato de precio objetivo con Cuadro de Medición
  9. Comparativa integral: opciones A, B, C y D
  10. El mecanismo de Pain/Gain Share en detalle
  11. Las opciones E y F: una referencia necesaria
  12. Criterios de selección: ¿qué opción elegir?
  13. Preguntas frecuentes
  14. Conclusión
  15. Recursos especializados en ContratosNECFIDIC.com

Una de las decisiones más trascendentales al estructurar un contrato NEC ECC (Engineering and Construction Contract) es la elección de la opción principal de pago. Esta decisión no es meramente administrativa: determina quién asume el riesgo financiero del proyecto, qué nivel de transparencia se exige al contratista, qué incentivos operan sobre su conducta y qué carga de gestión deberá asumir cada parte durante la ejecución.

El NEC4 ECC contempla seis opciones principales (de la A a la F), cada una con un mecanismo de pago distinto y una distribución diferente del riesgo. El presente artículo se centra en las cuatro opciones más frecuentemente empleadas —A, B, C y D— y ofrece un análisis técnico de sus similitudes, diferencias, mecanismos de funcionamiento y criterios de selección. Se incluye también una referencia a las opciones E y F para completar el panorama.

Comprender estas opciones es indispensable para cualquier profesional que trabaje con contratos NEC: un error en la selección puede generar incentivos perversos, conflictos en la evaluación de eventos compensables o una distribución del riesgo incompatible con la naturaleza del proyecto.


Punto de partida: lo que todas las opciones tienen en común

Antes de analizar las diferencias entre las opciones, es fundamental comprender qué comparten. En el NEC ECC, independientemente de la opción principal elegida:

  • Todas las opciones están sujetas al mismo conjunto de cláusulas principales (core clauses), que regulan la gestión del tiempo, los eventos compensables, los defectos, las responsabilidades y la terminación del contrato.
  • Todas las opciones admiten eventos compensables que pueden modificar el precio y el plazo contractual. Esto significa que ninguna opción produce un precio verdaderamente inamovible: la Opción A, por ejemplo, no es un contrato de suma alzada en el sentido clásico del término.
  • Todas las opciones pueden complementarse con las mismas opciones secundarias (X) y cláusulas Z (bespoke), lo que preserva la coherencia del sistema modular.
  • En todas las opciones que implican reembolso de costos (C, D, E y F), el pago al contratista se calcula sobre la base del Defined Cost (Costo Definido) más un Fee (honorario/margen), conceptos que se explican en la siguiente sección.

Conceptos fundamentales: Defined Cost, Fee y Schedule of Cost Components

Para comprender correctamente las opciones C y D —y, por extensión, la diferencia entre estas y las opciones A y B— es imprescindible entender tres conceptos técnicos del NEC que con frecuencia se simplifican de manera inexacta.

Defined Cost (Costo Definido)

El Defined Cost no equivale al "costo real" o al "gasto efectivo" del contratista en sentido genérico. Es un concepto contractual preciso: representa únicamente los costos que están incluidos en el Schedule of Cost Components (SCC), el anexo contractual que enumera taxativamente qué categorías de gasto son reembolsables bajo las opciones C, D, E y F.

El SCC incluye, entre otros:

  • Costos de personal (sueldos, cargas sociales y beneficios definidos).
  • Costos de equipos propios o alquilados, según tarifas contractualmente establecidas.
  • Materiales y suministros consumidos en la obra.
  • Trabajos subcontratados.
  • Gastos de diseño cuando sea responsabilidad del contratista.
  • Ciertos gastos generales de obra directamente vinculados al proyecto.

Los gastos que no figuran en el SCC no son reclamables como Defined Cost, aunque hayan sido efectivamente incurridos. Esta distinción es fundamental: un costo real que no encaja en el SCC es absorbido por el Fee. Es por ello que la gestión del Defined Cost en proyectos bajo las opciones C y D requiere una contabilidad analítica rigurosa y sistemas de registro específicos.

Para los subcontratistas, el NEC utiliza una versión simplificada denominada Shorter Schedule of Cost Components (SSCC), que define de manera más ágil los costos reembolsables de sus trabajos.

Fee (Honorario o Margen)

El Fee es un porcentaje acordado contractualmente que se aplica sobre el Defined Cost para calcular el pago al contratista bajo las opciones C, D, E y F. Su función es cubrir los costos que no están incluidos en el SCC —principalmente los gastos generales de la empresa (overheads corporativos) y el margen de beneficio.

La fórmula básica de pago en estas opciones es:

Pago = Defined Cost + (Fee% × Defined Cost)

O equivalentemente: Pago = Defined Cost × (1 + Fee%)

El porcentaje del Fee es ofertado por el contratista durante la licitación y forma parte de los datos del contrato. Una vez establecido, no varía durante la ejecución (salvo eventos compensables que expresamente lo afecten).


La lógica del sistema: dos ejes de clasificación

Las cuatro opciones principales pueden ordenarse sobre dos ejes:

Primer eje — El instrumento de valoración del trabajo:

  • Opciones A y C utilizan una Relación de Actividades (Activity Schedule): el trabajo se descompone en actividades, y cada actividad tiene un precio global asociado.
  • Opciones B y D utilizan un Cuadro de Medición (Bill of Quantities, BoQ): el trabajo se valora por unidades de medida (metros cúbicos, metros lineales, toneladas, etc.) con precios unitarios.

Segundo eje — El mecanismo de pago y distribución del riesgo:

  • Opciones A y B son contratos de precio fijo (Priced Contract): el contratista asume el riesgo de coste y, si ejecuta el trabajo de manera eficiente, retiene el beneficio íntegro.
  • Opciones C y D son contratos de precio objetivo (Target Contract): el contratista es reembolsado por su Defined Cost más un Fee, y las desviaciones respecto al precio objetivo son compartidas entre ambas partes mediante el mecanismo de Pain/Gain Share.

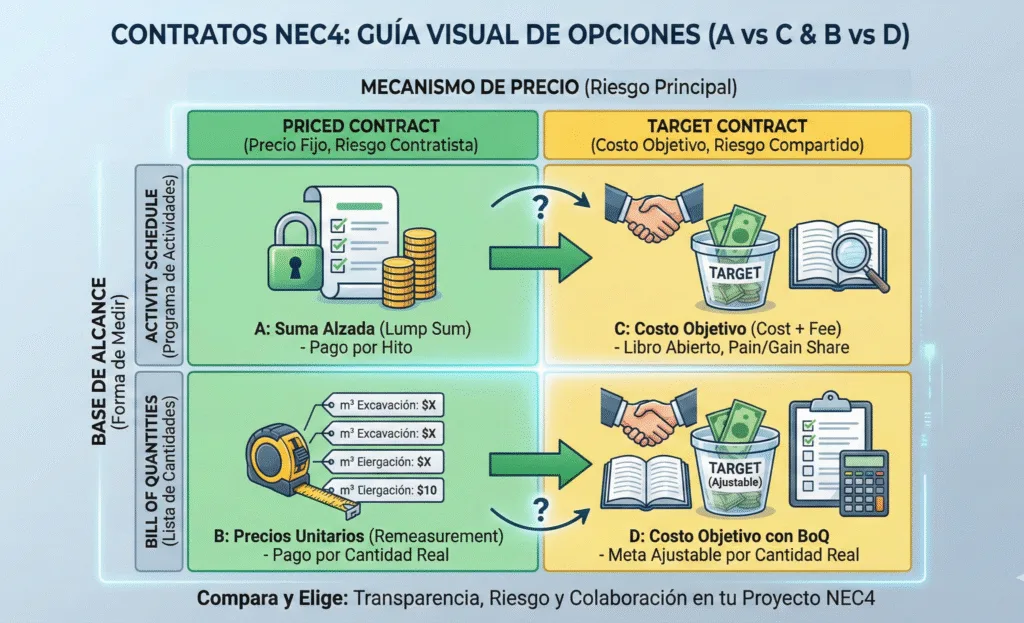

Esta doble clasificación da lugar a cuatro combinaciones posibles: A, B, C y D.


Opción A: Contrato de precio fijo con Relación de Actividades

Cómo funciona

En la Opción A, el contratista elabora una Activity Schedule: una lista estructurada de actividades en que descompone todo el trabajo. Cada actividad tiene un precio global (lump sum) ofertado. El cliente paga al contratista únicamente cuando una actividad está completada al 100%: no hay pagos parciales por actividades iniciadas pero no concluidas.

La suma de todos los precios de las actividades constituye el precio total del contrato (Total of the Prices), que es el punto de referencia financiero inicial del proyecto.

Una precisión importante: no es un "lump sum" en sentido clásico

Es frecuente —y técnicamente incorrecto— equiparar la Opción A a un contrato de suma alzada tradicional. La diferencia es sustancial: en la Opción A, el precio total puede modificarse a través de eventos compensables. Cuando ocurre un evento compensable, el contratista elabora una cotización (quotation) que ajusta los precios de las actividades afectadas o incorpora nuevas actividades a la Activity Schedule, modificando el precio total del contrato.

Por tanto, la Opción A produce un precio fijo en condiciones no perturbadas, pero sujeto a variación ante cambios de alcance, condiciones imprevistas u otros eventos compensables establecidos en la cláusula 60 del NEC4.

Distribución del riesgo

El riesgo de coste recae fundamentalmente sobre el contratista: si el trabajo resulta más costoso de lo previsto (por subestimación, ineficiencias propias o eventos no compensables), el contratista absorbe la pérdida. Simétricamente, si el trabajo es más barato de lo esperado, el contratista retiene íntegramente el ahorro. No existe obligación de transparencia sobre costos reales (open book), salvo en el proceso de evaluación de eventos compensables.

Perfil de uso

La Opción A es adecuada para proyectos con un alcance bien definido y relativamente estable, donde el cliente busca certeza de precio y está dispuesto a pagar una prima de riesgo al contratista. Es la opción más común en proyectos de edificación con diseño completamente desarrollado.


Opción B: Contrato de precio fijo con Cuadro de Medición

Cómo funciona

En la Opción B, el trabajo se valora mediante un Bill of Quantities: una lista de partidas con precios unitarios ofertados por el contratista. El pago mensual se calcula multiplicando la cantidad real ejecutada por el precio unitario contractual.

A diferencia de la Opción A, el precio total del contrato no está fijado de antemano: depende de las cantidades efectivamente ejecutadas. Si los metrados aumentan respecto a los estimados, el precio total sube; si disminuyen, baja.

Distribución del riesgo

En la Opción B, el riesgo se reparte de la siguiente manera:

  • El cliente asume el riesgo de variación de cantidades: si los volúmenes reales son mayores a los estimados en la BoQ, el precio total del contrato aumenta automáticamente.
  • El contratista asume el riesgo de rendimiento: si sus precios unitarios fueron calculados sobre supuestos de productividad que no se materializan, el sobrecoste es de su responsabilidad.

Perfil de uso

La Opción B es apropiada cuando el diseño no está completamente desarrollado al momento de la licitación, de modo que las cantidades son estimadas y susceptibles de variación significativa. Es frecuente en obras de ingeniería civil donde el trabajo no puede cuantificarse con precisión hasta que avanza la ejecución.


Opción C: Contrato de precio objetivo con Relación de Actividades

Cómo funciona

La Opción C combina la Activity Schedule de la Opción A con un mecanismo de reembolso de costos. Durante la ejecución, el contratista es reembolsado mensualmente por su Defined Cost (según el SCC) más el Fee acordado. El precio total del contrato —la suma de los precios de la Activity Schedule— funciona como precio objetivo (Target), no como precio de pago.

La Activity Schedule en la Opción C cumple dos funciones distintas:

  1. Establece el precio objetivo inicial (Target), ajustado posteriormente por eventos compensables.
  2. Sirve como referencia para el cálculo del Pain/Gain Share al término del proyecto (o de cada sección, si el contrato está sujeto a la opción X5 de terminación seccional).

El mecanismo de Pain/Gain Share

Al finalizar el proyecto (o la sección correspondiente), se comparan dos cifras:

  • El Defined Cost total + Fee acumulado (lo que el cliente ha pagado al contratista).
  • El precio objetivo ajustado (Target ajustado por todos los eventos compensables ocurridos).

Si el Defined Cost + Fee es menor que el Target ajustado, existe un ahorro (gain) que se distribuye entre el cliente y el contratista en la proporción acordada (share range).

Si el Defined Cost + Fee es mayor que el Target ajustado, existe un sobrecosto (pain) que también se distribuye en la proporción acordada.

Es importante subrayar que esta liquidación no ocurre mensualmente: los pagos mensuales son simplemente Defined Cost + Fee. El Pain/Gain Share es un ajuste final que puede resultar en un pago adicional al contratista (gain) o en una devolución parcial de lo cobrado (pain).

La proporción de reparto puede ser variable según tramos de desviación (pain/gain share range), lo que permite diseñar contratos con incentivos más sofisticados: por ejemplo, el contratista retiene el 50% de los ahorros hasta cierto umbral, y el 25% de los ahorros por encima de ese umbral.

Transparencia: el principio de Open Book

La Opción C exige total transparencia contable (open book accounting): el cliente tiene derecho a auditar en todo momento las facturas, nóminas, costos de equipos y contratos con subcontratistas. Esta exigencia de transparencia es el corolario natural del mecanismo de reembolso de costos: si el cliente va a pagar los costos reales, necesita verificar que son legítimos y conformes al SCC.

Distribución del riesgo

El riesgo de coste es compartido: el contratista no asume individualmente el sobrecoste de ineficiencias propias (al menos no en su totalidad), pero tampoco retiene íntegramente el ahorro generado. El mecanismo de Pain/Gain Share crea un incentivo colectivo para la eficiencia, ya que ambas partes se benefician del ahorro y ambas sufren el sobrecoste.

Perfil de uso

La Opción C es adecuada para proyectos complejos, con alcance suficientemente definido, pero donde existe incertidumbre en el coste de ejecución, y donde el cliente considera que la colaboración y el alineamiento de incentivos producirán mejores resultados que la transferencia total del riesgo. Es frecuente en proyectos de infraestructura mayor, edificación compleja y proyectos bajo contratos de alianza.


Opción D: Contrato de precio objetivo con Cuadro de Medición

Cómo funciona

La Opción D combina el Bill of Quantities de la Opción B con el mecanismo de precio objetivo y Pain/Gain Share de la Opción C. En esencia, es la Opción C con la diferencia de que el precio objetivo inicial se construye sobre precios unitarios en lugar de sobre precios de actividades globales.

Al igual que en la Opción C, el contratista es reembolsado mensualmente por Defined Cost + Fee. La BoQ cumple aquí una doble función:

  1. Establece el precio objetivo inicial (Target), calculado como la suma de (cantidad estimada × precio unitario).
  2. Permite el ajuste automático del Target cuando las cantidades reales difieren de las estimadas, dado que el precio objetivo se recalcula con las cantidades reales y los precios unitarios originales.

La diferencia clave entre C y D: ¿Target fijo o Target elástico?

Esta es la distinción más importante entre ambas opciones, y puede ilustrarse con la siguiente analogía:

En la Opción C, el Target es como un techo fijo: se establece al inicio sobre la base de precios de actividades globales y solo se modifica por eventos compensables. Si la cantidad de trabajo real resulta mayor de lo previsto, el contratista debe asumir que su cálculo fue erróneo, y el Target no se ajusta automáticamente.

En la Opción D, el Target es como un techo elástico: al estar construido sobre precios unitarios, se ajusta automáticamente cuando cambian las cantidades reales de obra, aplicando los precios unitarios originales a las cantidades efectivamente ejecutadas. De este modo, el contratista no es penalizado en el Pain/Gain Share por variaciones de cantidad que no dependieron de su eficiencia.

Ejemplo práctico comparativo: excavación de una zanja

Para ilustrar esta diferencia de manera concreta, consideremos el siguiente escenario:

Datos iniciales:

  • Cantidad estimada de excavación: 100 m³
  • Precio unitario ofertado: $10/m³
  • Target inicial: $1,000
  • Cantidad real ejecutada: 150 m³ (el terreno era más irregular de lo previsto)
  • Defined Cost real incurrido: $1,400

Bajo la Opción C (Activity Schedule — Target fijo):

El contratista ofertó la actividad "Excavación de zanja" por un global de $1,000. El Target permanece en $1,000, ya que el alcance del trabajo —ejecutar la zanja— no ha cambiado; el riesgo de que la cantidad fuera mayor correspondía al contratista.

  • Defined Cost real: $1,400
  • Target ajustado: $1,000 (sin cambio)
  • Desviación: +$400 (sobrecosto)
  • Resultado en el Pain/Gain Share (con reparto 50/50): el contratista absorbe $200 de su parte; el cliente absorbe $200 de la suya.

Bajo la Opción D (Bill of Quantities — Target elástico):

El Target se recalcula usando la cantidad real ejecutada y el precio unitario original:

  • Target recalculado: 150 m³ × $10/m³ = $1,500
  • Defined Cost real: $1,400
  • Desviación: −$100 (ahorro respecto al Target ajustado)
  • Resultado en el Pain/Gain Share (con reparto 50/50): el contratista recibe la mitad del ahorro ($50) como ganancia.

Conclusión del ejemplo:

La variación de cantidad (de 100 a 150 m³) que no fue responsabilidad del contratista no le perjudicó en la Opción D, porque el Target se ajustó proporcionalmente. En la Opción C, esa misma variación le generó un sobrecosto que debió compartir con el cliente, aun cuando no fue consecuencia de su ineficiencia.

Carga administrativa

La Opción D tiene la mayor carga administrativa de las cuatro opciones analizadas, ya que requiere simultáneamente: (i) la medición de cantidades reales para el ajuste continuo del Target, y (ii) la auditoría de Defined Cost para el cálculo del pago mensual. Esta doble exigencia demanda equipos de gestión contractual y contable altamente competentes.

Perfil de uso

La Opción D es adecuada para proyectos donde las cantidades son genuinamente inciertas (túneles, obras geotécnicas, dragados, movimientos de tierra en terrenos poco explorados), y donde, a pesar de esa incertidumbre, el cliente desea aplicar un mecanismo de incentivos que promueva la eficiencia del contratista en la ejecución. Su uso es menos frecuente que el de la Opción C, pero puede ser muy valioso en contextos específicos.


Comparativa integral: opciones A, B, C y D

AspectoOpción AOpción BOpción COpción D
Instrumento de valoraciónActivity ScheduleBill of QuantitiesActivity ScheduleBill of Quantities
Mecanismo de pagoPor actividad completadaCantidad real × precio unitarioDefined Cost + FeeDefined Cost + Fee
Precio objetivoNo aplicaNo aplicaSí (fijo, ajustado por CE)Sí (elástico, ajusta por cantidad)
Riesgo de costeContratistaContratista (rendimiento) / Cliente (cantidad)Compartido (Pain/Gain Share)Compartido (Pain/Gain Share)
Open BookNo requeridoNo requeridoObligatorioObligatorio
Pain/Gain ShareNo aplicaNo aplicaSí (liquidación final)Sí (liquidación final)
Certeza de precio finalAlta (sujeta a CE)MediaBaja-mediaBaja
Carga administrativaBajaMediaAltaMuy Alta
Perfil de proyecto idealAlcance definido, riesgo predecibleCantidades inciertas, precios fijosAlcance definido, incertidumbre en costosCantidades y costos inciertos

El mecanismo de Pain/Gain Share en detalle

El Pain/Gain Share es el corazón del funcionamiento de las opciones C y D, y merece un análisis más detenido.

El share range (rango de reparto) se establece en los datos del contrato mediante una tabla que define distintos porcentajes de reparto según el nivel de desviación respecto al Target. Un ejemplo típico podría ser:

Desviación respecto al TargetParte del contratista
Menos del −20% del Target (ahorro muy superior)20%
Entre −20% y 0% (ahorro moderado)50%
Entre 0% y +20% del Target (sobrecosto moderado)50%
Más del +20% del Target (sobrecosto elevado)25%

Esta estructura de tramos incentiva al contratista a ser eficiente dentro del rango esperado de variación, pero reduce su exposición (y beneficio) en los extremos, reflejando el interés mutuo de ambas partes en mantener el proyecto dentro del rango de variación razonable.

Un aspecto relevante desde la perspectiva del contratista: el pain share se aplica en primer lugar a la reducción del Fee. Si la desviación negativa supera el monto del Fee, el contratista comenzaría a devolver parte del Defined Cost cobrado. En la práctica, los contratos suelen incluir salvaguardas para limitar la exposición máxima del contratista en el escenario de pain.


Las opciones E y F: una referencia necesaria

Para completar el panorama de las opciones principales del NEC4 ECC, conviene mencionar brevemente las opciones E y F, aunque su uso es significativamente menos frecuente.

Opción E — Contrato de reembolso de costos: El cliente reembolsa el 100% del Defined Cost más el Fee, sin precio objetivo ni mecanismo de Pain/Gain Share. El cliente asume prácticamente todo el riesgo financiero. Es adecuada en proyectos de muy alta incertidumbre donde no es posible establecer ningún tipo de precio de referencia, o en situaciones de emergencia.

Opción F — Contrato de gestión: El contratista actúa como gestor de la obra (management contractor), subcontratando la totalidad del trabajo. El cliente reembolsa el Defined Cost de los subcontratistas más el Fee del contratista gestor. La responsabilidad de gestión recae en el contratista, pero el riesgo financiero es asumido en gran medida por el cliente.


Criterios de selección: ¿qué opción elegir?

La elección de la opción principal debe ser el resultado de un análisis riguroso que contemple los siguientes factores:

Nivel de definición del alcance: Si el alcance está completamente definido, las opciones A o C son preferibles. Si las cantidades son inciertas, B o D son más apropiadas.

Distribución del riesgo deseada: Si el cliente quiere transferir el riesgo al contratista y obtener certeza de precio, A o B. Si prefiere compartir el riesgo y alinear incentivos, C o D.

Capacidad de gestión del cliente: Las opciones C y D requieren que el cliente o su representante tenga capacidad real de auditoría de costos y gestión de open book. Sin esta capacidad, el mecanismo pierde eficacia.

Perfil del contratista: No todos los contratistas están igualmente preparados para trabajar en modalidad de open book. La selección de la opción debe considerar la madurez del mercado contratista en el contexto específico.

Complejidad y duración del proyecto: Los proyectos complejos, de larga duración y con alto grado de incertidumbre técnica se benefician más de las opciones C o D.

Apetito de colaboración: Si el cliente y el contratista tienen disposición genuina de trabajar de manera colaborativa y transparente, las opciones C y D potencian esa cultura. En contextos de baja confianza mutua, pueden ser contraproducentes.


Preguntas frecuentes

¿Puede cambiarse la opción principal durante la ejecución del contrato?
No es posible cambiar la opción principal una vez que el contrato ha sido celebrado, salvo mediante un acuerdo novatorio expreso entre las partes que modifique los términos del contrato. Esta decisión debe tomarse en la fase de preparación de la licitación.

¿El Pain/Gain Share se calcula mensualmente?
No. Los pagos mensuales bajo las opciones C y D se calculan siempre como Defined Cost + Fee. El Pain/Gain Share es un ajuste final que se determina al término del proyecto (o de cada sección, si se ha establecido la opción X5 de terminación seccional), comparando el Defined Cost + Fee total acumulado con el precio objetivo ajustado.

¿Puede un evento compensable afectar al Target en la Opción C?
Sí. Los eventos compensables ajustan tanto el precio objetivo como los plazos del contrato. La cotización del evento compensable incorpora el impacto en el Defined Cost y ese importe se añade al Target, manteniendo la equidad del mecanismo de Pain/Gain Share.

¿Qué ocurre si el contratista no mantiene sus registros de Defined Cost correctamente?
El Project Manager puede realizar su propia evaluación del Defined Cost con la información disponible, lo que puede resultar desfavorable para el contratista. El incumplimiento del open book puede también considerarse un incumplimiento contractual con consecuencias adicionales.

¿La Opción A garantiza el precio final al cliente?
No completamente. El precio final bajo la Opción A está sujeto a variación por eventos compensables (cambios de alcance, condiciones imprevistas, instrucciones del Project Manager, entre otros). Para proyectos con alcances estables y riesgos bien identificados, la variación suele ser reducida; para proyectos complejos, puede ser significativa.


Conclusión

Las opciones A, B, C y D del NEC ECC no son simplemente modalidades de pago: son filosofías distintas de distribución del riesgo y de gestión de la relación contractual. Cada una responde a un contexto diferente, y ninguna es intrínsecamente superior a las demás.

La Opción A proporciona mayor certeza de precio pero transfiere el riesgo al contratista, quien lo cotizará. La Opción B ofrece flexibilidad ante cantidades inciertas manteniendo la disciplina de precios de mercado. Las Opciones C y D construyen un modelo de colaboración genuina, donde el éxito financiero del proyecto es un objetivo compartido, al precio de mayor complejidad administrativa y una exigencia elevada de competencia y transparencia en ambas partes.

La selección acertada de la opción principal es uno de los actos de ingeniería contractual más importantes en la preparación de un proyecto NEC. Hacerla bien requiere un diagnóstico preciso del proyecto, una evaluación honesta de las capacidades de gestión disponibles y una comprensión profunda de los mecanismos que cada opción activa.
